Udrulning af fibernet

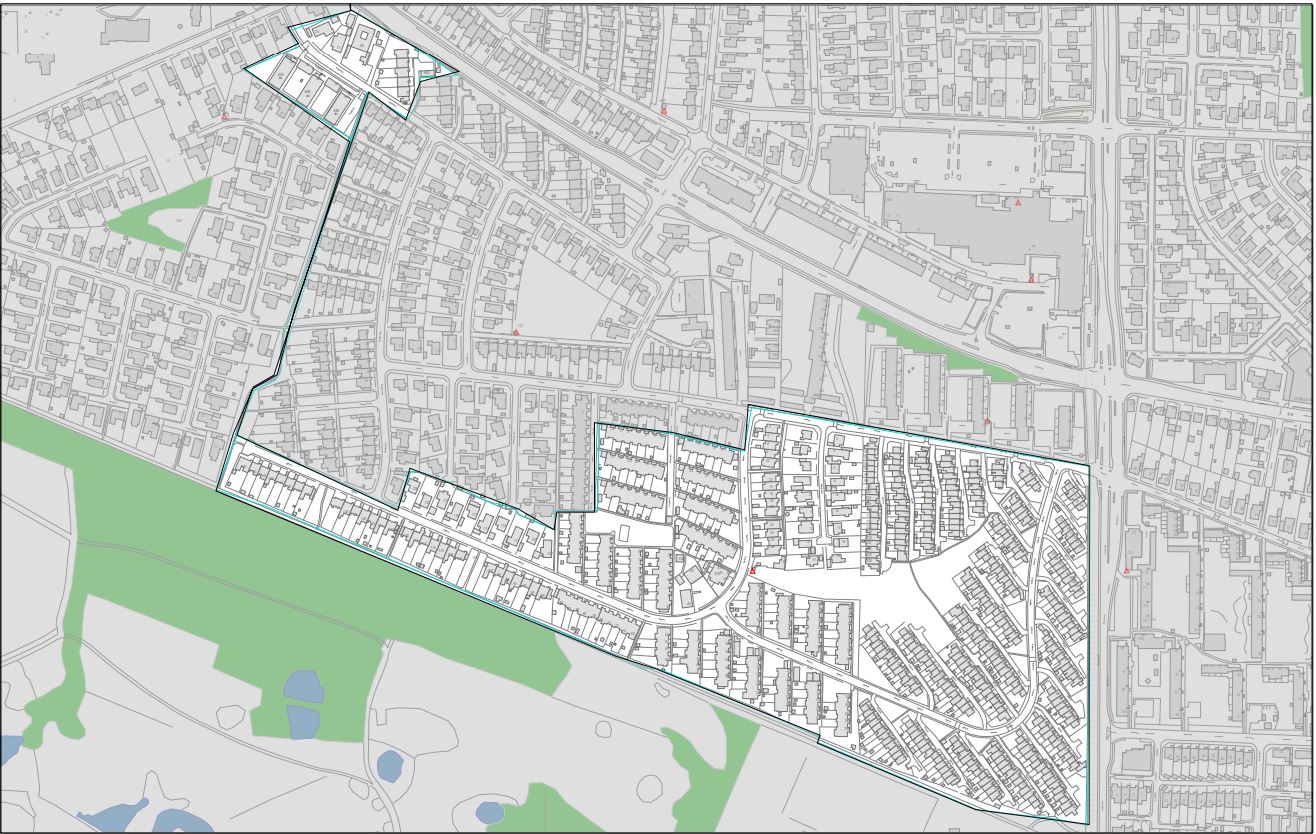

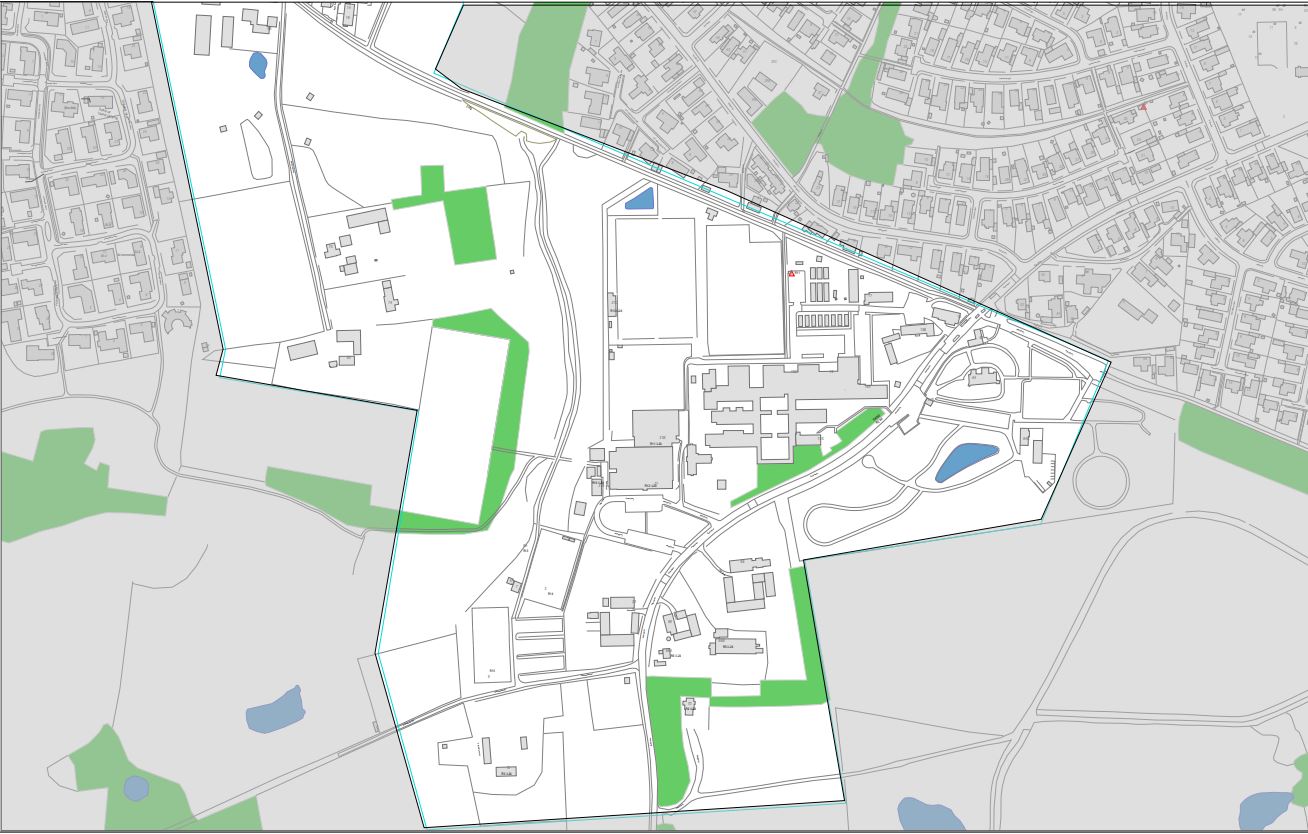

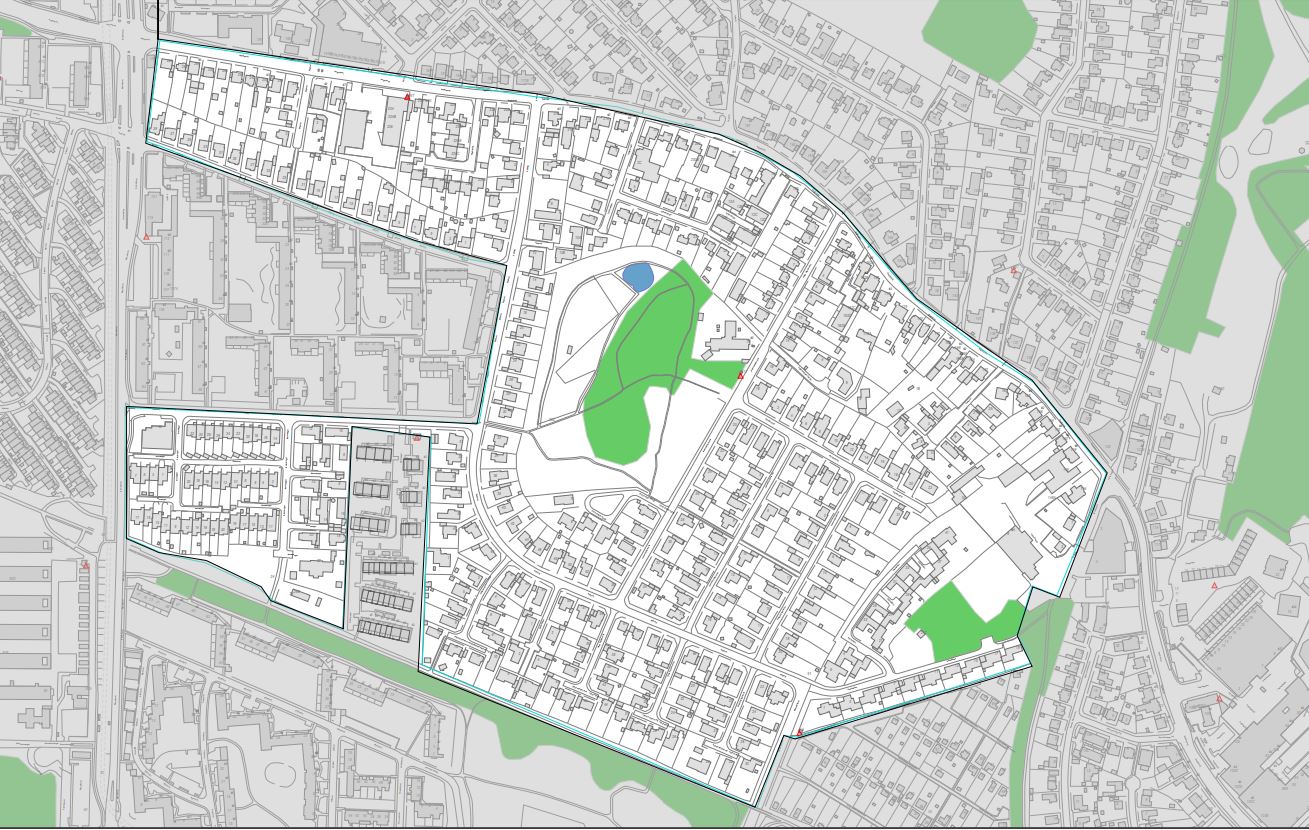

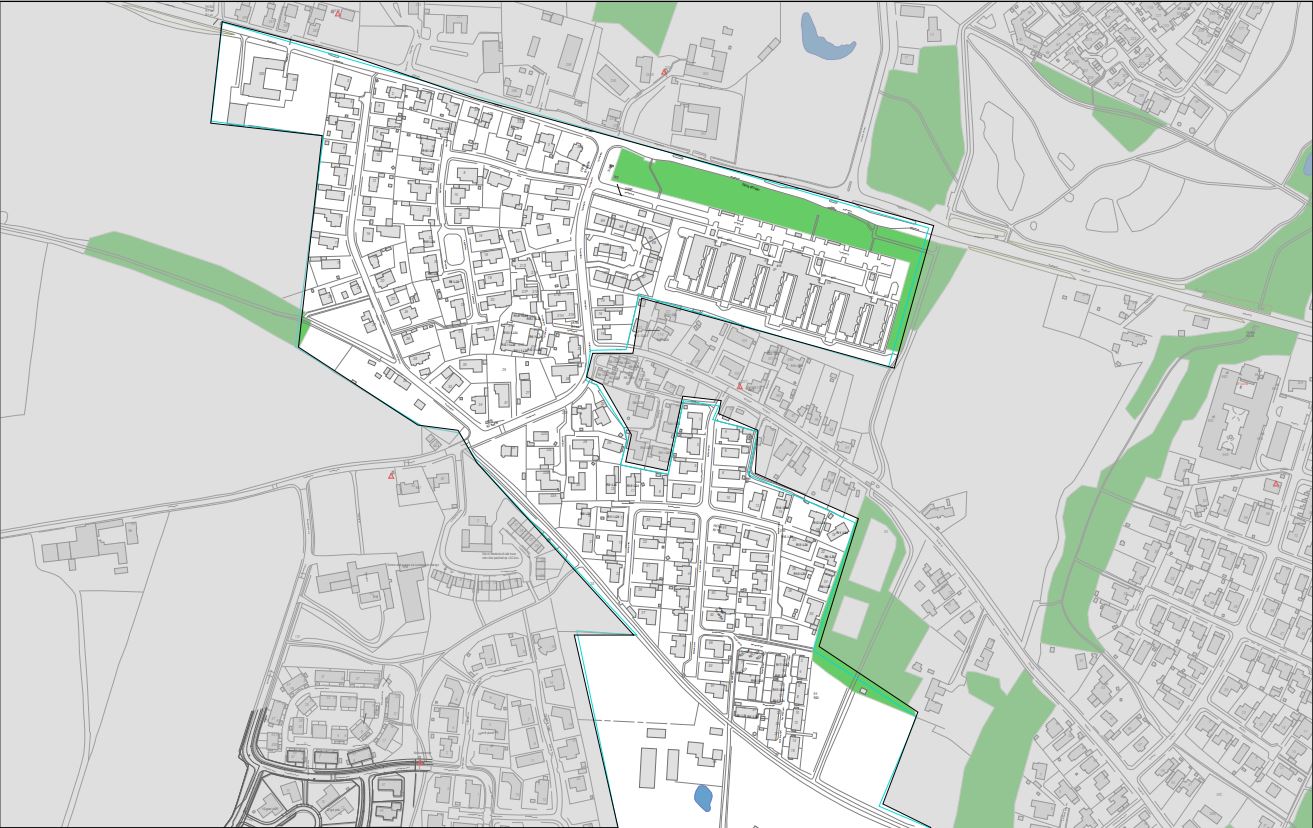

Her på siden kan du se en tidsplan og fem kort over de konkrete områder, som vi etablerer i hhv. Paarup og Tarup.
Bor du i området og har du ikke allerede bestilt etablering er det stadig muligt.
Er du nysgerrig på hvordan vi udruller fibernettet, så læs mere her.

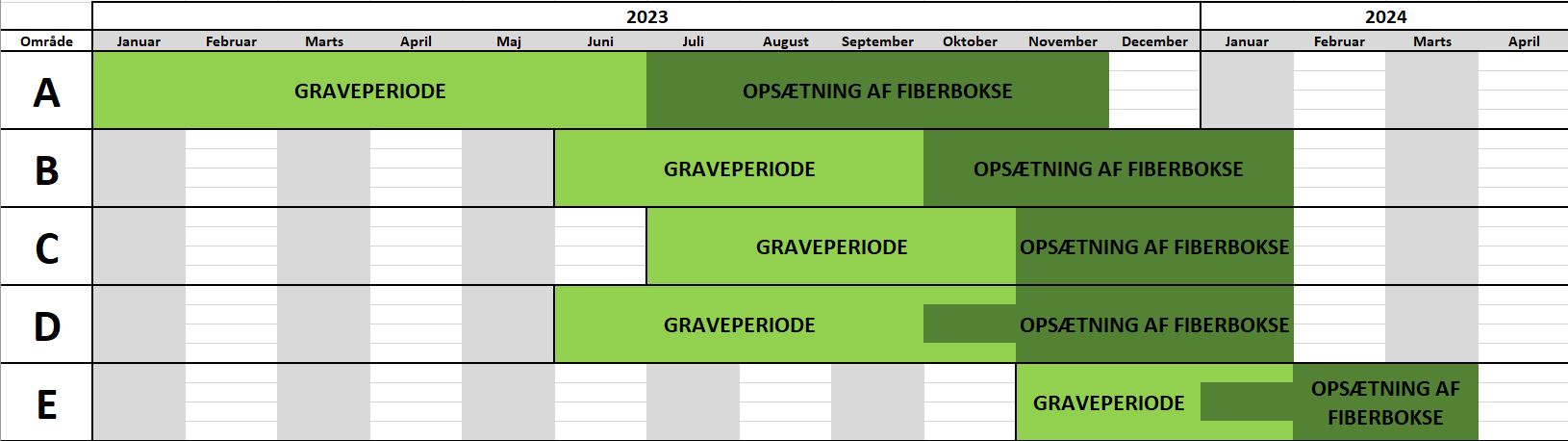

Forventet tidsplan
Der kan komme ændringer til tidsplanen i tilfælde af blandt andet vejrlig og/eller ændringer fra entreprenøren.
