Udrulningsplan
Her på siden kan du følge hele udrulningsplanen for Nyborg og omegn.

Tidsplan
Projektet dækker ca. 11.000 husstande og er delt ind i 7 etaper kaldet "Zone 500 A -G". De udføres alle til udgangen af august 2023. De kaldes 'Zone 500 A-F'.
Vi er gravemæssigt færdige i 500A, 500B og 500C, mens de resterende områder afsluttes i 2023. Se plan nedenstående for yderligere detaljer.
Tidsplan
Projektet dækker ca. 11.000 husstande og er delt ind i 7 etaper kaldet "Zone 500 A -G". De udføres alle til udgangen af august 2023. De kaldes 'Zone 500 A-F'.
Vi er gravemæssigt færdige i 500A, 500B og 500C, mens de resterende områder afsluttes i 2023. Se plan nedenstående for yderligere detaljer.

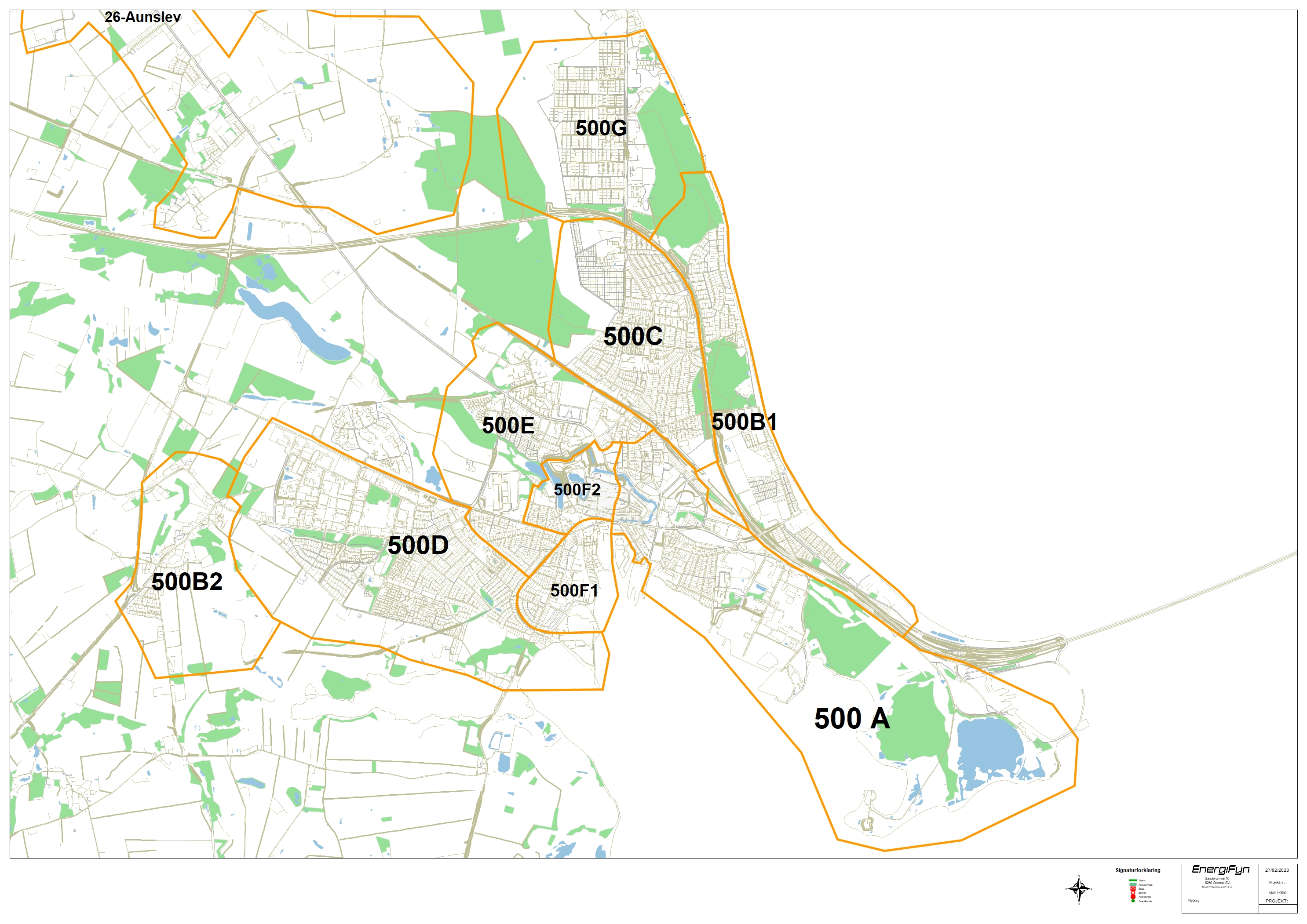

Overordnet tidsplan for etablering af fibernettet i Nyborg (senest opdateret 12-10-2023) | ||
Projekt | Graveslut | Fiberinstallation slutdato |
500A | Afsluttet | Installationen laves som eftertilslutning |
500B | Afsluttet | Installationen laves som eftertilslutning |
500C | Afsluttet | Installationen laves som eftertilslutning |
500D | 1. juli 2023 | 15. december 2023 |
500E | 15. november 2023 | 15. december 2023 |
500F-1 | 1. november 2023 | 31. december 2023 |
500F-2 (midtbyen) | 1. november 2023 | 31. december 2023 |
500G | Afsluttet | Installationen laves som eftertilslutning |
Der kan komme ændringer til tidsplanen i tilfælde af blandt andet vejrlig , ændringer fra entreprenøren. og er afhængig af gravetilladelser fra diverse eksterne interessenter | ||
