Udrulning af fibernet

Her på siden kan du se de konkrete områder i Bogense, hvor vi udruller fibernet, og du kan se, om din adresse er omfattet.

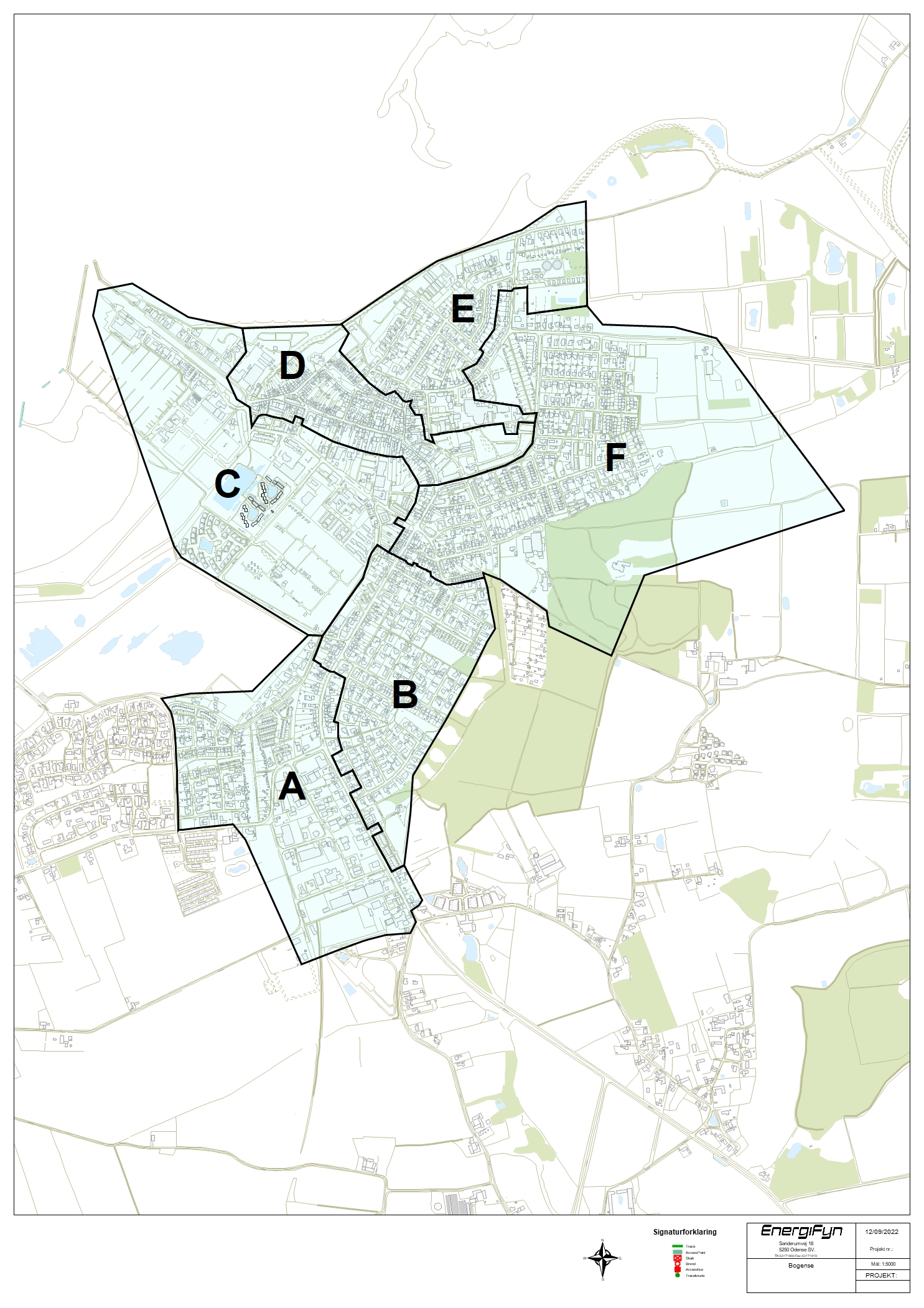

Fiber_Bogense Subsitekort Med Områdezoner

Etableringsområdet

Vi tilbyder etablering af fiber i Bogense, så samlet ca. 2.500 adresser har mulighed for at bestille fibernet.

Vi har gravet de første to delområder, A og B, og er nu i gang med at grave i område C og D.

Bor du i et af områderne, og har du ikke allerede bestilt etablering, er det stadig muligt.

OBS vedrørende område D! Henover sommeren har vi forbud mod at grave i bymidten, og vi er derfor nødsaget til at holde en pause med etableringen i dette delområde. Adresser beliggende i bymidten, som har bestilt en fiberetablering efter d. 13.03.23, vil blive etableret i en opsamlingsrunde i 2024.

Bestil fiberetablering her

Kort Med Områdezoner

Etableringsområdet

Vi tilbyder etablering af fiber i Bogense, så samlet ca. 2.500 adresser har mulighed for at bestille fibernet.

Vi har gravet de første to delområder, A og B, og er nu i gang med at grave i område C og D.

Bor du i et af områderne, og har du ikke allerede bestilt etablering, er det stadig muligt.

OBS vedrørende område D! Henover sommeren har vi forbud mod at grave i bymidten, og vi er derfor nødsaget til at holde en pause med etableringen i dette delområde. Adresser beliggende i bymidten, som har bestilt en fiberetablering efter d. 13.03.23, vil blive etableret i en opsamlingsrunde i 2024.

Bestil fiberetablering her

Kort Med Områdezoner

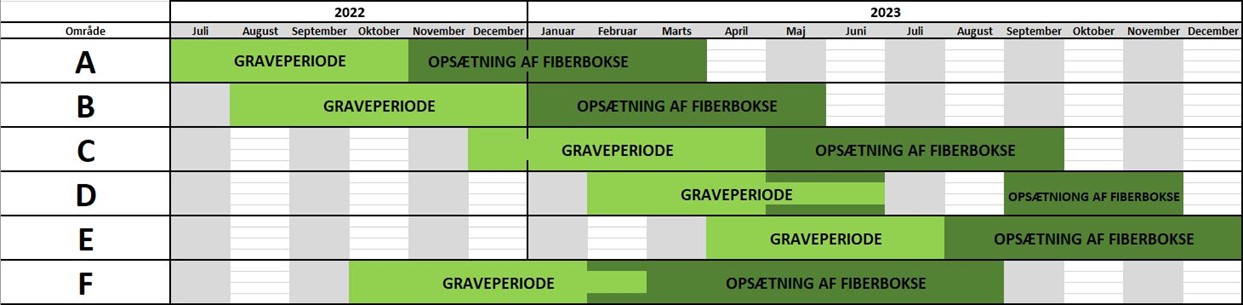

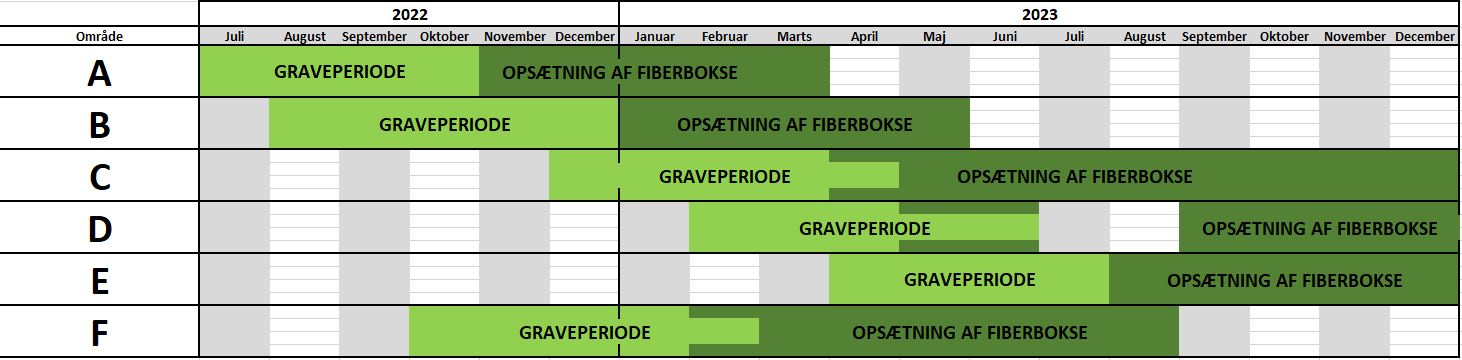

Der kan komme ændringer til tidsplanen i tilfælde af blandt andet vejrlig og/eller ændringer fra entreprenøren.
