Udrulningsplan i Næsbyhave og Kirkendrup

Her på siden kan du se de konkrete områder hvor vi urdruller fiber, og se om din adresse er omfattet.

Næsbyhave Grundejerforening Næsby Kirkendrup Subsite Kort 418 427

Tidsplan

Vi forventer for nuværende at grave i området fra maj - oktober 2021, mens installationen af fiberboksen i den enkelte husstand vil være fra august - december 2021. En mere detaljeret tidsplan finder du længere nede på siden.

Bor du i et af områderne og har du ikke allerede tilkendegivet din interesse - så skynd dig at gøre det nu!

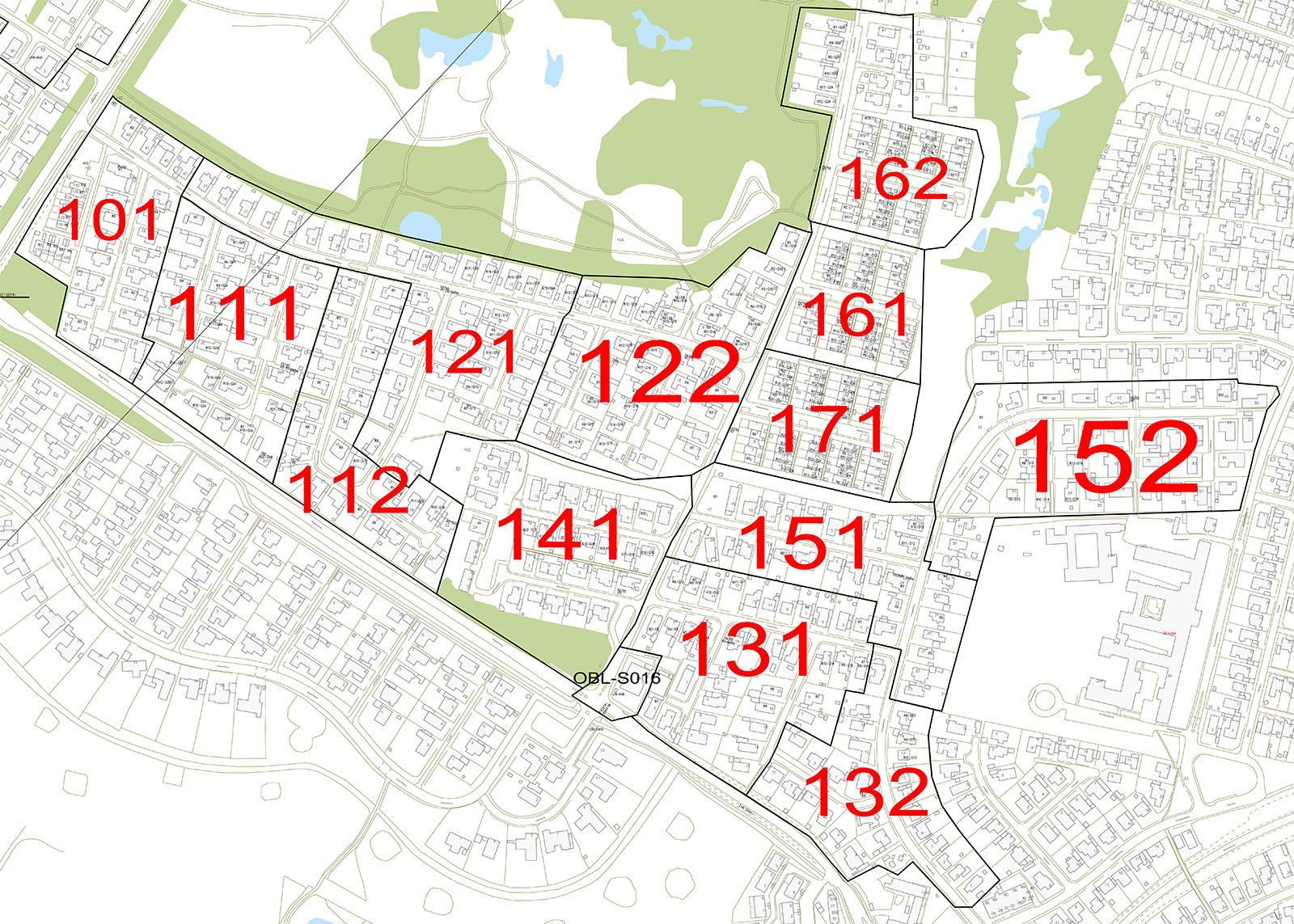

Se kort over etableringsområdet her

Tidsplan

Vi forventer for nuværende at grave i området fra maj - oktober 2021, mens installationen af fiberboksen i den enkelte husstand vil være fra august - december 2021. En mere detaljeret tidsplan finder du længere nede på siden.

Bor du i et af områderne og har du ikke allerede tilkendegivet din interesse - så skynd dig at gøre det nu!



Se kort over etableringsområdet her
Tidsplan for etablering af fibernettet (opdateret løbende, senest opdateret 18/05-2021)
Skabsområde Graveperiode Fibermontage
101 Uge 17 - 23 2021 Uge 23 - 30 2021
111 Uge 17 - 23 2021 Uge 23 - 30 2021
112 Uge 17 - 23 2021 Uge 23 - 30 2021
121 Uge 20 - 26 2021 Uge 26 - 33 2021
122 Uge 20 - 26 2021 Uge 26 - 33 2021
131 Uge 23 - 29 2021 Uge 29 - 36 2021
132 Uge 23 - 29 2021 Uge 29 - 36 2021
141 Uge 27 - 34 2021 Uge 34 - 41 2021
151 Uge 27 - 34 2021 Uge 34 - 41 2021
152 Uge 31 - 37 2021 Uge 37 - 41 2021
161 Uge 20 - 25 2021 Uge 37 - 41 2021
162 Uge 22 - 27 2021  Uge 41 - 48 2021
171 Uge 20 - 24 2021 Uge 41 - 48 2021
